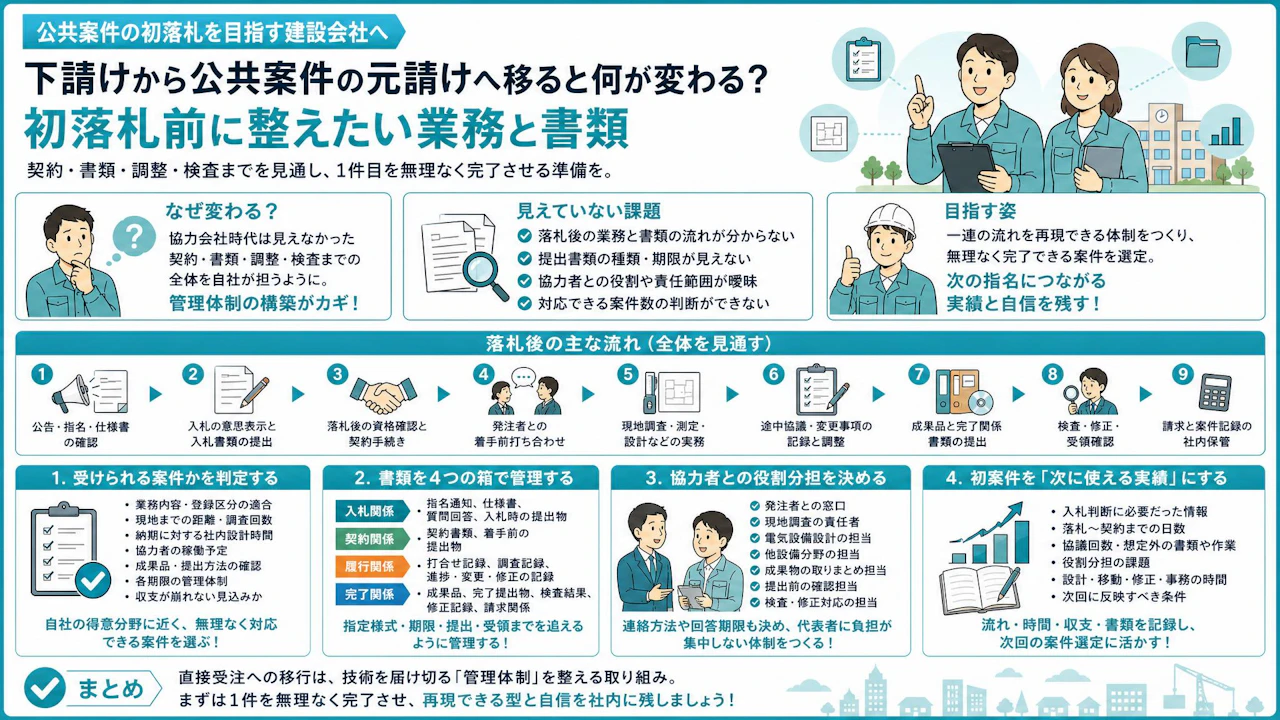

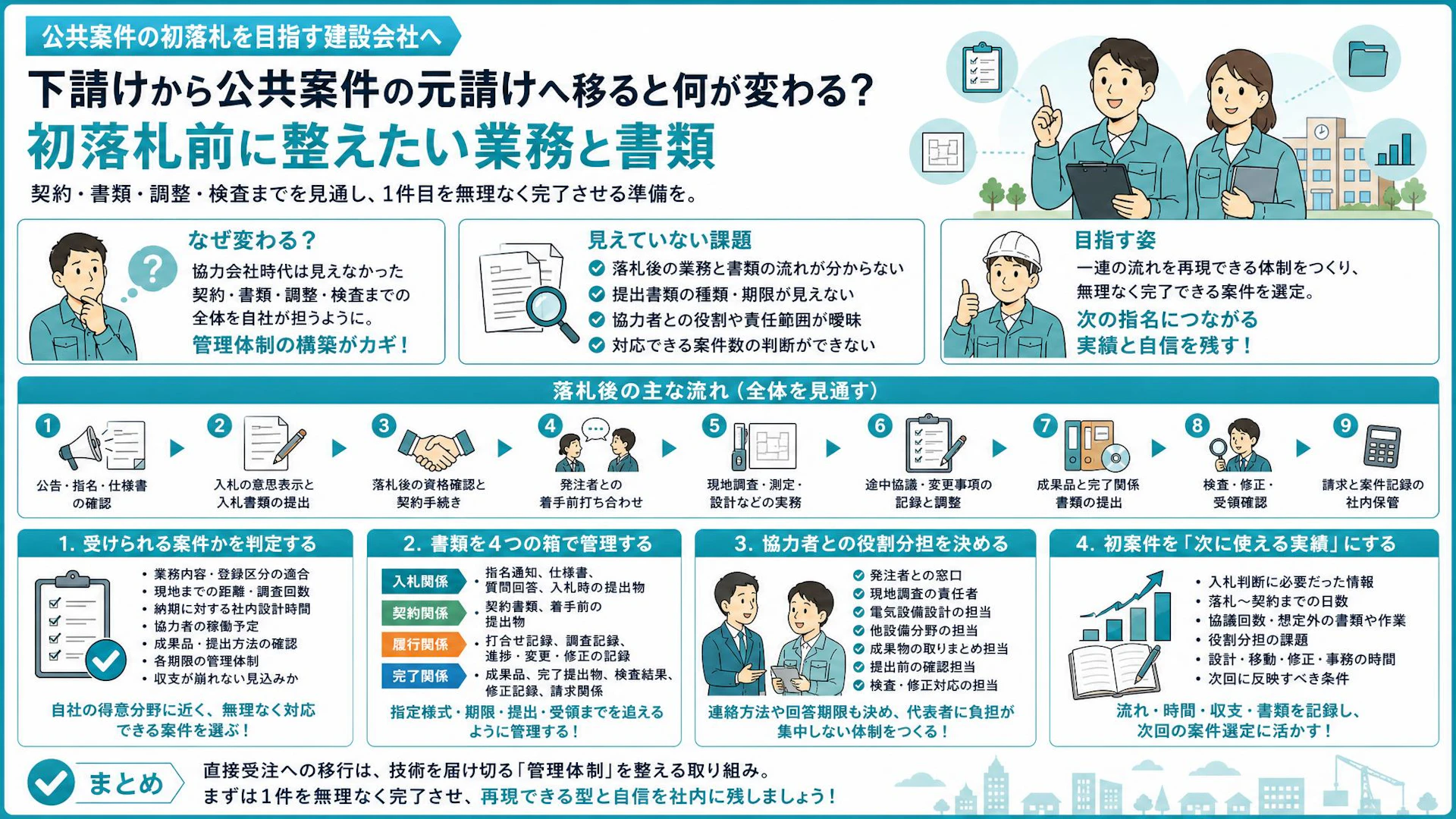

前提

県立学校の設備設計で指名を受け始めた少人数会社の初落札前

首都圏で電気設備設計を手がける少人数の会社が、公共案件の入札参加資格者名簿に載り、県立学校の空調設備や自動火災報知設備の改修設計で指名を受け始めました。

これまでも協力会社の下で電気設備設計には携わってきましたが、発注者から直接受注した経験はありません。名簿への登録後、県内全域から十数件の指名が届き、その中から移動距離や社内の処理能力を見ながら、2〜3件の受注を目指している段階です。

相談者の言葉にも、初めて直接受注する会社の実感が表れていました。

「これまでやってきた設計自体は続けられると思います。ただ、受注者が自社になると、その後の流れがまだ見えていません」

協力会社として実務を経験していても、発注者との契約、提出書類、調整、納品、検査まで自社が担うのは別の仕事です。 技術面の経験が足りないというより、元請けとして案件全体を完了させる管理経験がまだ社内に蓄積されていない状態だと捉えると、準備すべきことが見えやすくなります。

1週間で 21件の相談 がありました

  • 9月10日内装工事会社兵庫県人材確保の相談
  • 9月10日外構工事会社神奈川県協力会社探しの相談
  • 9月10日総合建築宮崎県利益率向上の相談
  • 9月9日総合土木兵庫県人材育成の相談
  • 9月9日内装工事会社秋田県人材確保の相談
  • 9月8日内装工事会社茨城県業務効率化システムの相談
  • 9月8日工務店秋田県人材確保の相談
  • 9月8日工務店広島県人材確保の相談
  • 9月8日内装工事会社和歌山県高卒採用の相談
  • 9月7日塗装工事会社三重県利益率向上の相談
  • 9月7日総合建築長崎県案件獲得の相談
  • 9月7日防水工事会社三重県業務効率化システムの相談
  • 9月6日内装工事会社東京都協力会社探しの相談
  • 9月5日設備保全会社東京都高卒採用の相談
  • 9月5日総合土木北海道原価管理の相談
  • 9月5日内装工事会社千葉県案件獲得の相談
  • 9月5日設備保全会社茨城県協力会社探しの相談
  • 9月4日塗装工事会社神奈川県人材確保の相談
  • 9月4日電気設備工事会社山梨県原価管理の相談
  • 9月4日設備保全会社栃木県利益率向上の相談
  • 9月4日電気設備工事会社岐阜県利益率向上の相談
  • 9月3日外構工事会社群馬県案件獲得の相談
  • 9月3日総合土木広島県協力会社探しの相談
  • 9月3日外構工事会社新潟県人材確保の相談
  • 9月3日電気設備工事会社福島県協力会社探しの相談
  • 9月2日内装工事会社愛知県利益率向上の相談
  • 9月2日プラント工事会社群馬県人材確保の相談
  • 8月31日内装工事会社茨城県利益率向上の相談
  • 8月31日総合建築大分県業務効率化システムの相談
  • 8月31日空調設備工事会社埼玉県高卒採用の相談
建設業界のプロ人材による360度経営支援 資料ダウンロード
課題

設計業務は分かっていても落札後の契約と書類審査が見えない状態

最も大きな課題は、入札そのものだけでなく、落札後にどの業務と書類が発生するのかを事前に把握できていないことです。

「仮に落札した後の次の流れは未経験です。書類の審査もあるようですが、そこがまだ分かっていません」

公共案件では、設計や調査の実務だけを完了しても、案件全体が終わったことにはなりません。発注者が定める手順に沿って契約し、指定された時期に書類を提出し、協議内容を残し、成果品を納め、検査と修正対応を終えるところまでが受注者の役割になります。

初案件の前に見通しておきたいのは、主に次の流れです。

  1. 入札公告、指名通知、仕様書などの確認
  2. 応札の意思表示と入札書類の提出
  3. 落札後の資格確認と契約手続き
  4. 発注者との着手前の打ち合わせ
  5. 現地調査、測定、設計などの実務
  6. 発注者との途中協議と変更事項の記録
  7. 成果品と完了関係書類の提出
  8. 検査、修正、受領確認
  9. 請求と案件記録の社内保管

必要な様式や提出時期は、発注機関や案件によって異なります。そのため、一般的な書類名を覚えるだけでは十分ではありません。

初落札前に必要なのは、書類をすべて作り込むことではなく、「誰が、どの指定様式を、いつまでに確認・作成・提出するか」を決めることです。

背景

下請け時代には協力先が担っていた発注者対応が自社へ移る構造

直接受注で戸惑いやすいのは、これまで見えにくかった業務が一度に自社へ移ってくるためです。

協力会社の立場では、上位会社から依頼された範囲の設計や測定を、決められた納期までに仕上げることが中心です。発注者との契約手続き、質疑の取りまとめ、提出期限の管理、成果品の形式確認などは、上位会社が担っていた可能性があります。

一方、直接受注では、自社が発注者との窓口になります。設備分野で外部の協力者と組む場合も、発注者から見た受注者は自社です。協力先の成果を確認し、全体をまとめて提出する責任は残ります。

今回の会社にも、設備設計で連携できる外部の協力者がおり、案件選定や入札額について相談できる関係がありました。ただし、協力者がいることと、自社の業務管理ができていることは同じではありません。

たとえば、落札後に次の認識がずれると、少人数の会社ほど代表者に負担が集中します。

  • 発注者への質問や回答を誰が取りまとめるのか
  • 現地調査へ誰が参加するのか
  • 電気と設備の担当範囲をどこで分けるのか
  • 協力先の成果を誰が確認するのか
  • 修正依頼に誰が回答するのか
  • 最終成果品を誰が提出するのか

さらに、指名が十数件届いていても、すべてに応じられるとは限りません。事務所から現場までの距離、同時期に進む既存業務、協力者の予定、現地調査の回数、納期などを踏まえれば、対応できる案件は絞られます。

「まず落札しなければ始まらない」という感覚は自然です。しかし、落札だけを優先して社内の処理能力を超える案件を取ると、初案件から流れを学ぶ余裕がなくなります。

初案件の目的は受注件数を増やすことではなく、直接受注の一連の流れを無理なく完了し、次回も使える型を社内に残すことです。

解決

入札前から検査完了までを一枚の管理表にして初案件を選ぶ準備

最初に整えたいのは、発注者の手順を基準にした案件管理表です。立派なシステムを導入する必要はなく、表計算ソフトでも十分です。

1.入札前に「受けられる案件か」を判定する

指名を受けたら、金額だけでなく、次の項目を案件ごとに並べます。

  • 業務内容が自社の登録区分や対応範囲に合っているか
  • 仕様書、図面、入札条件、契約条件を確認したか
  • 現地までの距離と調査回数を見込めているか
  • 納期までに社内の設計時間を確保できるか
  • 協力者の担当範囲と稼働予定を確認したか
  • 成果品の内容、形式、部数、提出方法を確認したか
  • 質疑期限、入札日、履行期限を管理できているか
  • 想定外の修正が発生しても収支が崩れないか

判断軸は、案件規模の大小だけではありません。自社の得意分野に近く、発注者との調整量を見通しやすく、協力者の予定も確保できる案件ほど、初回の直接受注に向いています。

2.落札後に必要な書類を四つの箱に分ける

書類は、案件ごとの指定を確認したうえで、次の四つに分けて管理すると抜けを見つけやすくなります。

  • 入札関係:指名通知、仕様書、質問回答、入札時の提出物
  • 契約関係:落札後に発注者から指定される契約書類と着手前の提出物
  • 履行関係:打ち合わせ記録、現地調査記録、進捗報告、変更や修正の記録
  • 完了関係:成果品、完了時の提出物、検査結果、修正記録、請求関係

書類名や押印の要否、提出方法、提出期限は発注者ごとに確認します。分からない点は推測で進めず、質問できる期間や担当窓口を確認し、回答を記録として残します。

公共案件の書類管理では、「作成したか」だけでなく、「指定様式か、期限内か、提出済みか、受領されたか」まで追うことが大切です。

3.発注者と協力者の間に立つ役割を決める

協力者と一緒に取り組む場合は、落札後に相談するのではなく、入札前に役割を整理しておきます。

最低限、次の担当を決めておくと進めやすくなります。

  • 発注者との窓口
  • 現地調査の責任者
  • 電気設備設計の担当
  • 他設備分野の担当
  • 成果物の取りまとめ担当
  • 提出前の確認担当
  • 検査と修正対応の担当

業務範囲だけでなく、連絡方法、回答期限、修正回数の考え方、データの受け渡し方法も確認します。誰が何を担当するかが曖昧なままだと、代表者がすべての確認を引き受けることになりやすいためです。

4.初案件を「次に使える実績」として記録する

初案件が完了したら、提出書類のひな型だけを残すのではなく、実際の流れも振り返ります。

  • 入札判断に必要だった情報
  • 落札から契約までに要した日数
  • 発注者との協議回数
  • 当初想定していなかった書類や作業
  • 協力者との役割分担で曖昧だった点
  • 設計、移動、修正、事務にかかった時間
  • 次回の案件選定に反映すべき条件

この記録があれば、2件目以降は「どの案件なら受けられるか」「何件まで並行できるか」を感覚だけに頼らず判断できます。

初案件で得るべき成果は、受注実績に加えて、案件選定から検査完了まで再現できる業務手順です。

まとめ

下請けや協力会社として十分な実務経験があっても、公共案件を直接受注すると、契約、発注者対応、書類管理、協力者の取りまとめ、納品、検査まで業務範囲が広がります。

準備の順番は、書類を闇雲に増やすことではありません。

  1. 指名案件を選ぶ判断軸を決める
  2. 落札後から検査までの流れを一覧にする
  3. 発注者指定の書類と期限を案件別に管理する
  4. 協力者との役割分担を入札前に決める
  5. 初案件で得た時間、収支、修正、書類の記録を残す

直接受注への移行は、技術力を一からつくり直す話ではなく、これまで培った技術を元請けとして届け切る管理体制を整える取り組みです。 最初から件数を追うより、まず1件を無理なく完了させることで、次の指名に対応できる基準と自信が社内に残ります。

初落札に向けた業務と書類を一緒に整理したい方へ

指名は来ているものの、「どの案件を選ぶべきか」「落札後に誰が何を担うのか」「書類管理をどこから整えるべきか」がまだ見えていない段階でも、整理できることはあります。
