関西で50名前後を動かしてきた労務提供型の会社が、土木の請負に進もうとしている状況
関西圏で、手元作業や現場応援を中心に事業を伸ばしてきた、ある建設会社の話です。
多い時は60人近くを現場に出し、売上も2億円台まで積み上がっています。出面管理や請求、給与まわりは自社で仕組み化され、AIも活用されています。現場に人を出す力。段取りする力。指示系統をつくる力。ここはすでにあります。
一方で、代表はこう話していました。
「今のビジネスモデル、このままずっと長くはいけないと思ってるんです」
手元作業や労務提供は、人を手配できれば売上になります。けれど、単価の上限も見えやすい。人の確保に追われ続ける感覚もあります。
そこで考えているのが、土木を中心とした請負工事への展開です。施工管理技士の資格も取り始めています。重機や道具は、最初はリースで考えています。
ただ、踏み出せない理由があります。
請負工事で一番怖いのは、「仕事が取れるか」より先に、「いくらで取れば赤字にならないか」が見えないことです。
1週間で 6件ダウンロード されました
- 7月2日防水工事会社茨城県
- 6月30日ビルメンテナンス北海道
- 6月30日ビルメンテナンス福岡県
- 6月29日総合建築千葉県
- 6月29日総合建築東京都
- 6月28日配管工事会社富山県
- 6月27日リフォーム会社山口県
- 6月27日内装工事会社大阪府
- 6月26日塗装工事会社秋田県
- 6月26日配管工事会社三重県
- 6月26日工務店宮崎県
- 6月25日内装工事会社長野県
- 6月23日プラント工事会社神奈川県
- 6月23日外構工事会社岐阜県
- 6月19日空調設備工事会社兵庫県
- 6月19日総合建築鳥取県
- 6月19日配管工事会社東京都
- 6月18日総合土木東京都
- 6月18日空調設備工事会社兵庫県
- 6月18日防水工事会社岡山県
- 6月16日配管工事会社青森県
- 6月16日総合建築神奈川県
- 6月16日電気設備工事会社東京都
- 6月15日総合土木千葉県
- 6月15日内装工事会社島根県
- 6月15日設備保全会社群馬県
- 6月14日内装工事会社栃木県
- 6月14日塗装工事会社神奈川県
- 6月13日解体工事会社神奈川県
- 6月11日総合建築和歌山県
材料費・人工・リース費・利益を読めないと、請負の受注判断ができない
労務提供型から請負型へ移る時、多くの会社がぶつかるのは見積もりです。
代表の言葉は、とても現場感がありました。
「人工はだいたい分かるんです。何日かかって、何人いるかは計算できる。でも、材料が何本かかるか分からない。みんな利益をどれぐらい乗せてるのかも分からない」
この不安は自然です。
手元作業であれば、基本は「人数 × 日数 × 単価」で考えられます。現場側から人数を求められ、その人数を手配する。採算も比較的読みやすいです。
しかし請負になると、見積もりの中に複数の読みが入ります。
- 材料はどれだけ必要か
- 何人で何日かかるか
- 外注を使う場面はあるか
- 重機や道具を買うのか、リースするのか
- 工期が延びた時の人工は誰が持つのか
- 現場管理や書類対応の手間をどう見るか
- 最後にどれだけ利益を残すか
請負の見積もりは、単価表をつくる作業ではなく、「この工事を自社の体制で終わらせた時に、いくら残るか」を事前に組み立てる作業です。
ここが見えないまま受注すると、売上は立っているのに現場が終わったら利益が残っていない、という状態になりやすくなります。
手元作業の延長で見積もると、請負で負う責任範囲を見落としやすい
請負に踏み出しにくい背景には、仕事の性質の違いがあります。
労務提供では、主に「人を出す責任」を負います。もちろん安全や品質は重要ですが、材料の手配、数量の読み、工程全体の責任は、発注側や上位会社が持っていることが多いです。
請負になると、責任の持ち方が変わります。
請負では、「人を何人出したか」ではなく、「決められた範囲を、決められた品質で、決められた期間内に終わらせたか」が問われます。
この会社も、体制面ではかなり準備が進んでいました。
「5人ぐらいで動くなら、班はつくれるんです」
「受け負いに変えた時は、そこに長けてる人間を頭につけようと思ってます」
つまり、人がいないわけではありません。むしろ人はいます。問題は、請負として受ける時の計算式がまだ社内にないことです。
特に土木や解体に近い工事では、材料や重機、産廃、リース、交通、現場管理のような費用が絡みます。重機を持っている人がいる場合でも、燃料、回送、待機、予備日まで見なければなりません。
また、初めての請負では、現場側の「いつも通り」が自社にとって初めての条件になることもあります。
- 図面や数量がどこまで正確か
- 材料支給なのか、自社調達なのか
- 追加変更が出た時に別途請求できるのか
- 工期遅延の原因がどちらにあるか
- 書類や写真管理まで含むのか
こうした条件を曖昧にしたまま見積もると、利益率以前に、原価の前提がずれてしまいます。
請負化の最初の壁は、工事の技術そのものよりも、「責任範囲を原価項目に翻訳すること」です。

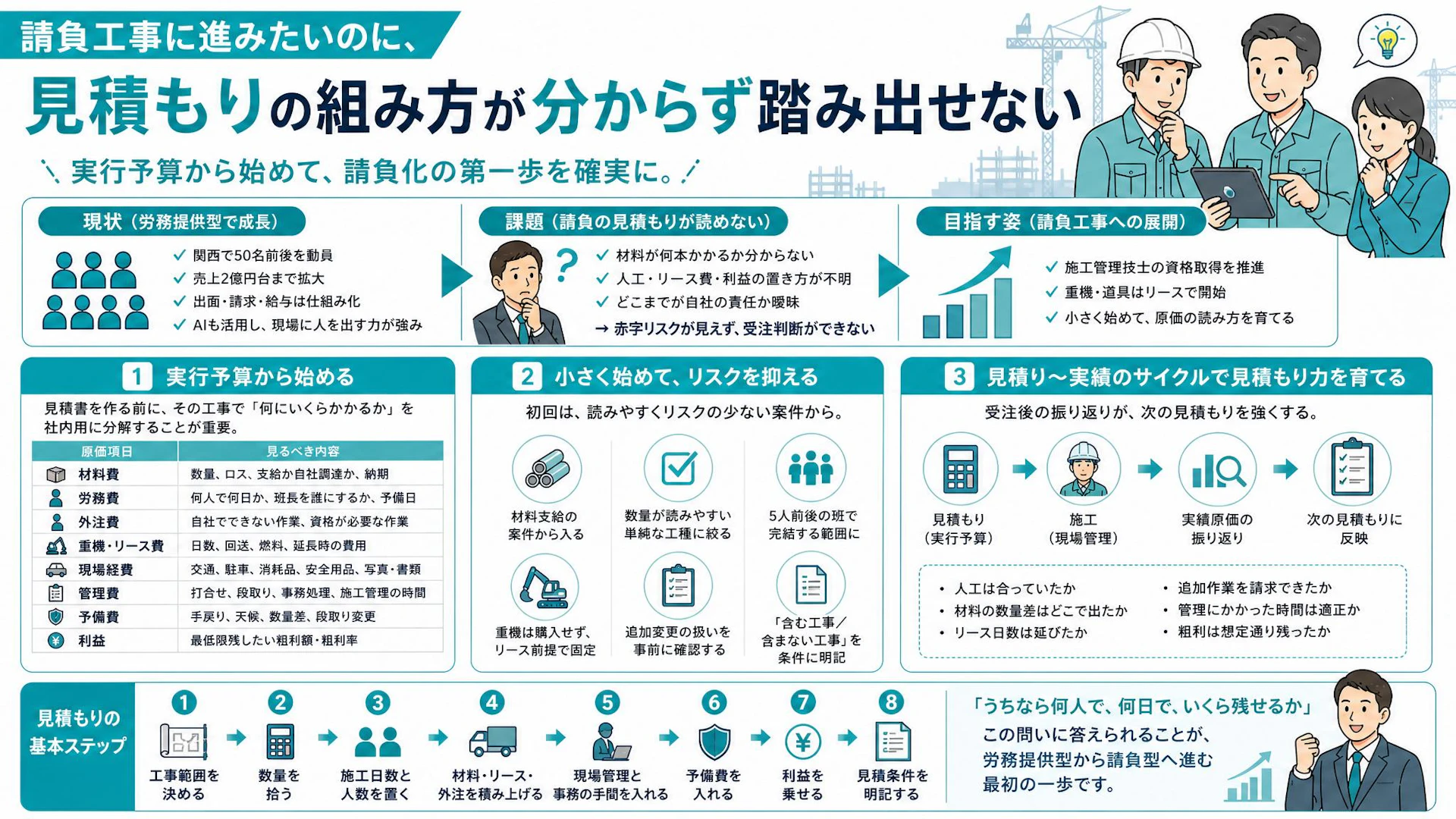

初回の請負は、見積書づくりより先に実行予算を小さく組む
請負工事に進む時は、いきなり立派な見積書をつくるより、先に実行予算を組むほうが安全です。
実行予算とは、その工事を実際に施工した時に、どこにいくらかかるかを社内用に分解したものです。見積書はお客様に出す書類です。実行予算は、自社が赤字にならないための設計図です。
初回の請負では、「見積金額をいくらにするか」よりも、「この工事で何にお金が出ていくか」を先に見える化することが大切です。
まずは、原価を大きく分けます。
項目 | 見るべき内容 |
|---|---|
材料費 | 数量、ロス、支給か自社調達か、納期 |
労務費 | 何人で何日か、班長を誰にするか、予備日 |
外注費 | 自社でできない作業、資格が必要な作業 |
重機・リース費 | 日数、回送、燃料、延長時の費用 |
現場経費 | 交通、駐車、消耗品、安全用品、写真・書類 |
管理費 | 打合せ、段取り、事務処理、施工管理の時間 |
予備費 | 手戻り、天候、数量差、段取り変更 |
利益 | 最低限残したい粗利額・粗利率 |
次に、数量を読む作業です。
代表が気にしていた「材料が何本かかるか分からない」という点は、請負化では避けて通れません。ただ、最初から完璧に読む必要はありません。
初回は、以下のように小さく始めるのが現実的です。
- 材料支給の案件から入る
- 数量が読みやすい単純な工種に絞る
- 工期が短く、5人前後の班で完結する範囲にする
- 重機は購入せず、リース前提で原価を固定する
- 追加変更の扱いを事前に確認する
- 「含む工事」「含まない工事」を見積条件に書く
最初の請負は、売上を大きく取りに行くより、「自社の読みがどこまで当たるか」を検証できる案件にするほうが次につながります。
利益率も、なんとなく乗せるのではなく、最低限残したい金額から逆算します。
たとえば、5人で数日動く工事なら、人工、リース、材料、交通、管理時間を積み上げます。そのうえで、想定外に備える予備費を入れます。最後に、会社として残したい利益を足します。
この順番です。
- 工事範囲を決める
- 数量を拾う
- 施工日数と人数を置く
- 材料・リース・外注を積み上げる
- 現場管理と事務の手間を入れる
- 予備費を入れる
- 利益を乗せる
- 見積条件を明記する
逆に、最初から「相場はどれぐらいか」だけで決めると危うくなります。相場は大事です。ただし、自社の体制でその単価が合うかは別です。
見積もりは相場を見るだけでは足りません。「自社の班で施工した時の原価」と照らし合わせて、受けてよい金額かを判断する必要があります。
そして、受注後がさらに大事です。
工事が終わったら、必ず実績原価を振り返ります。
- 見積もった人工と実際の人工は合っていたか
- 材料の数量差はどこで出たか
- リース日数は延びたか
- 追加作業を請求できたか
- 現場管理に何時間かかったか
- 粗利は想定通り残ったか
この振り返りを1件ごとに残すと、次の見積もりが強くなります。
請負の見積もり力は、最初から持っているものではなく、実行予算と実績原価の差を埋めながら育てるものです。
まとめ
労務提供型の会社が請負工事に進む時、最大の壁は「現場ができるか」だけではありません。
人がいる。班も組める。資格も取り始めている。書類や出面の仕組みもある。そこまで整っていても、見積もりの組み方が見えないと、受注判断が止まります。
特に初回の請負では、材料費、人工、外注費、重機・リース費、工期、管理費、予備費、利益を分解して考える必要があります。
請負化で大切なのは、大きな案件をいきなり取ることではなく、小さな案件で「自社の原価の読み方」をつくることです。
そのためには、見積書の見た目を整える前に、実行予算を組むこと。工事後に実績原価を振り返ること。次の見積もりに反映すること。
この流れができると、請負は少しずつ怖いものではなくなります。
「うちなら何人で、何日で、いくら残せるか」
この問いに答えられるようになることが、労務提供型から請負型へ進む最初の一歩です。
