前提

埼玉県の少数精鋭の設備工事会社で、社長が一現場ごとの積算を担っている状態

埼玉県を拠点に、産業用設備や業務用空調まわりの据付・配管施工を手がける、6名規模の設備工事会社の話です。主な仕事は元請やサブコンからの依頼を受け、現場ごとに施工内容を組み立てていく形です。

社内で大きな課題として挙がっていたのは、採用や営業ではなく、社長自身が担っている積算・見積の時間と難しさでした。

ただし、単に「見積作成に時間がかかる」という話ではありません。社長の言葉を借りると、「全く同じ現場なんて存在しない」ため、固定的な単価表や一般的な見積ソフトだけでは判断しきれない、という悩みです。

管工事・設備工事では、図面や数量だけを拾えば金額が出るわけではありません。現場条件、元請の方針、求められる仕上がり、担当する職人の技量、施工にかかる時間、競合との比較、最終的に残す利益までを見ながら、金額に落とし込む必要があります。

この会社の悩みは「積算をデジタル化したい」ではなく、「社長の経験則と想像力に依存している積算を、どこまで仕組みにできるか」という点にあります。

1週間で 15件の相談 がありました

  • 8月24日総合建築京都府高卒採用の相談
  • 8月24日電気設備工事会社岐阜県人材育成の相談
  • 8月24日塗装工事会社福岡県人材確保の相談
  • 8月24日空調設備工事会社兵庫県利益率向上の相談
  • 8月23日外構工事会社栃木県人材育成の相談
  • 8月22日解体工事会社山形県原価管理の相談
  • 8月22日防水工事会社沖縄県人材育成の相談
  • 8月22日総合土木神奈川県利益率向上の相談
  • 8月21日リフォーム会社熊本県利益率向上の相談
  • 8月21日プラント工事会社群馬県人材育成の相談
  • 8月21日空調設備工事会社神奈川県案件獲得の相談
  • 8月21日工務店山口県高卒採用の相談
  • 8月19日塗装工事会社兵庫県人材確保の相談
  • 8月19日プラント工事会社千葉県協力会社探しの相談
  • 8月19日解体工事会社福岡県業務効率化システムの相談
  • 8月18日総合土木愛知県業務効率化システムの相談
  • 8月18日電気設備工事会社京都府原価管理の相談
  • 8月18日工務店東京都業務効率化システムの相談
  • 8月17日塗装工事会社岐阜県利益率向上の相談
  • 8月17日電気設備工事会社神奈川県人材育成の相談
  • 8月17日外構工事会社埼玉県業務効率化システムの相談
  • 8月17日総合建築大阪府案件獲得の相談
  • 8月16日内装工事会社京都府案件獲得の相談
  • 8月15日リフォーム会社熊本県高卒採用の相談
  • 8月15日工務店宮城県案件獲得の相談
  • 8月15日リフォーム会社群馬県協力会社探しの相談
  • 8月14日電気設備工事会社愛媛県業務効率化システムの相談
  • 8月13日防水工事会社三重県協力会社探しの相談
  • 8月12日総合土木広島県人材育成の相談
  • 8月12日プラント工事会社大阪府協力会社探しの相談
建設業界のプロ人材による360度経営支援 資料ダウンロード
課題

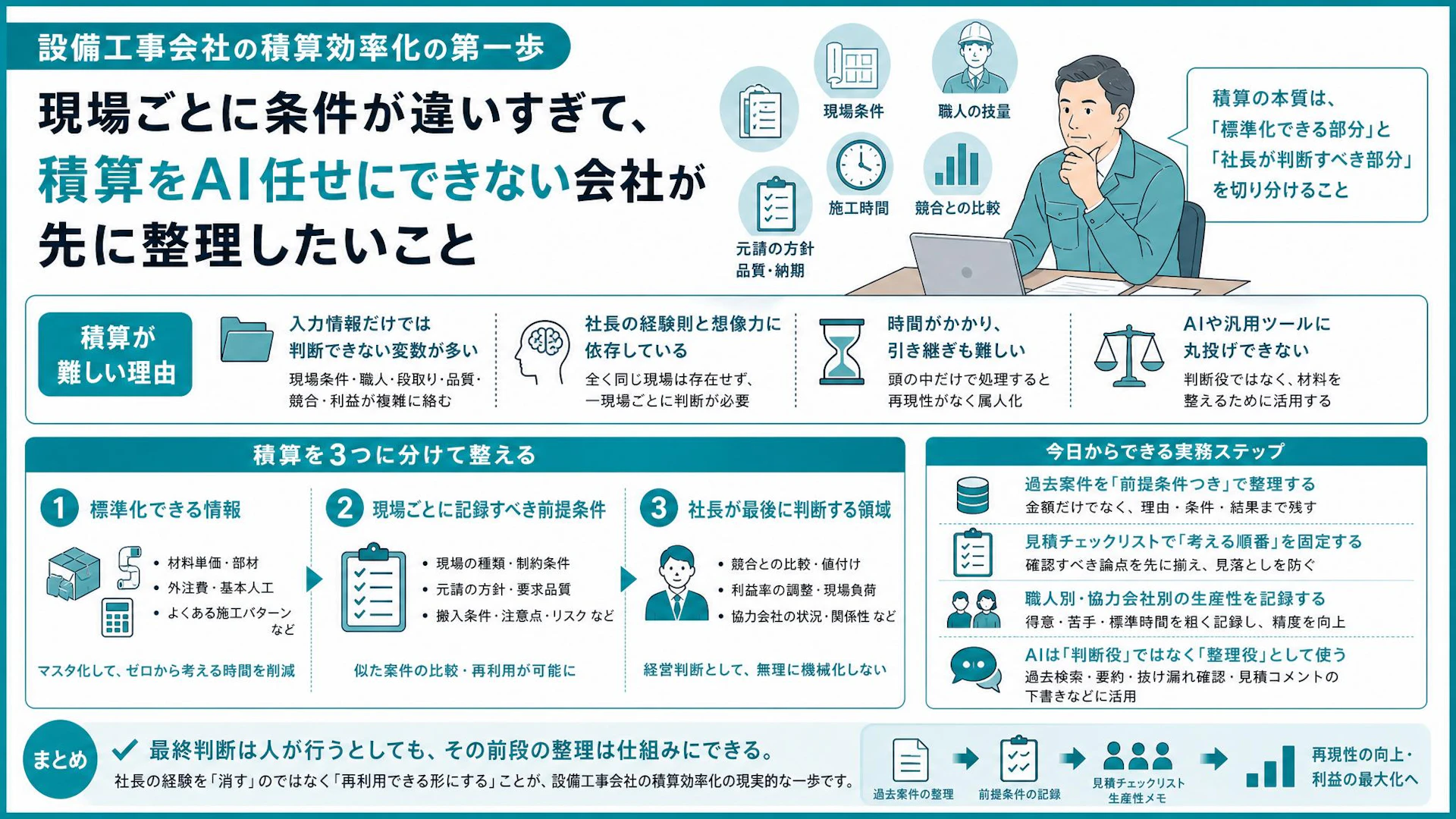

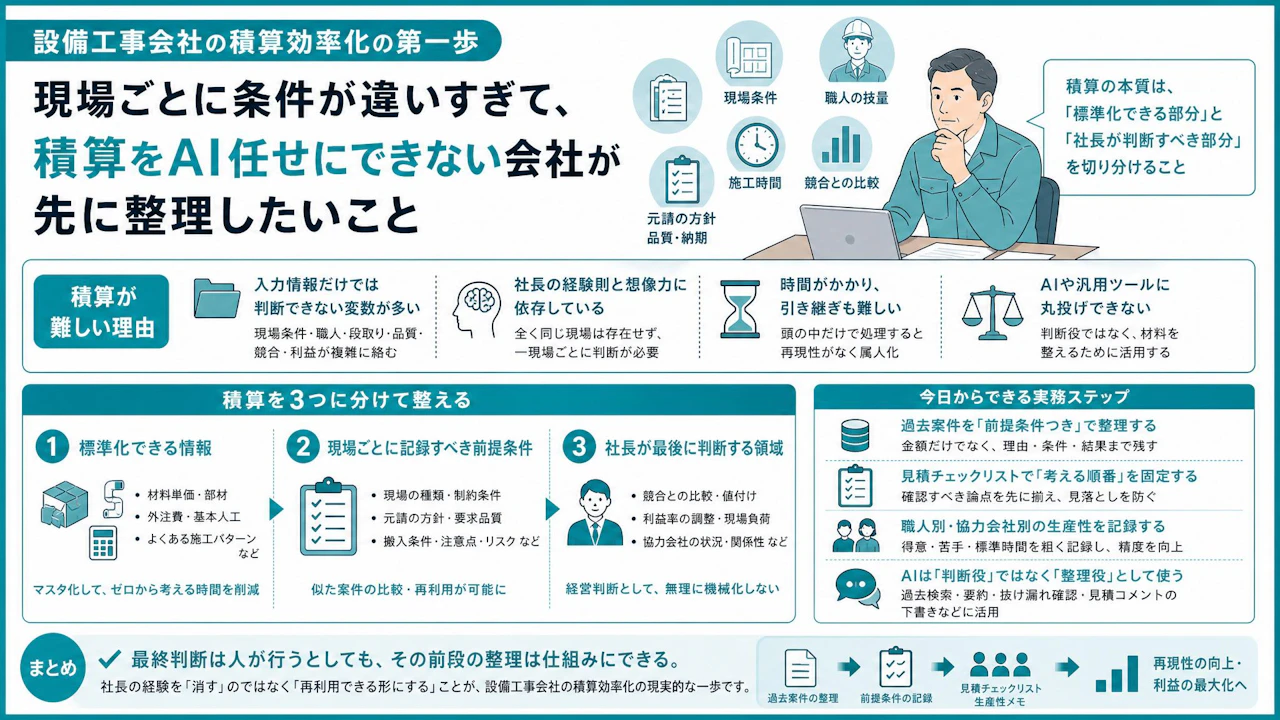

現場条件と職人の技量まで読む積算は、AIや汎用ツールに丸投げできない

設備工事の積算が難しいのは、入力情報だけでは判断できない変数が多いからです。

社長は、AI活用についてもかなり現実的に見ていました。「何かをAIに入力しないと出てこない。でも、何をどうしたらいいかを結果にする判断は、今のところAIでは難しい」という趣旨の話がありました。

たとえば、同じような作業に見えても、誰が施工するかで時間は大きく変わります。ある人なら短時間で終わる作業でも、別の人なら数時間、場合によっては1日かかることもあります。しかも、そこに現場の段取り、元請が求める品質、納期、競合の金額感、利益確保が重なります。

つまり、積算の中には次のような要素が混ざっています。

  • 材料費や外注費のように比較的整理しやすいもの
  • 過去案件から目安を作れる施工時間
  • 現場条件によって変わる段取りやリスク
  • 職人ごとの技量や得意不得意
  • 元請・施主がどこまでの品質を求めているか
  • 競合との比較を踏まえた値付け
  • 最後に利益をどれだけ確保するかの判断

このうち、すべてをAIや見積ソフトに任せようとすると、現場感とズレます。逆に、すべてを社長の頭の中だけで処理し続けると、時間がかかり、引き継ぎも難しくなります。

課題の本質は、積算を自動化できるかどうかではなく、「標準化できる部分」と「経営判断として残す部分」が混ざったままになっていることです。

背景

「一現場一現場が違う」からこそ、社長の頭の中に前提条件が蓄積している

この会社では、月末月初だから積算が忙しいというより、個別の現場ごとに考えること自体に時間がかかっていました。

特に管工事・設備工事では、同じ設備系の案件でも、現場の条件が少し変わるだけで必要な人員、段取り、施工時間、注意点が変わります。工場設備、産業用ボイラー、業務用空調、冷凍設備まわりの工事では、止められる時間、搬入経路、既存設備との取り合い、安全面の制約なども見積判断に影響します。

ここで重要なのは、社長が感覚だけで見積を作っているわけではないことです。むしろ、過去の経験、現場の記憶、職人ごとの生産性、元請ごとの求め方を統合して、かなり複雑な判断をしています。

ただ、その判断材料が社長の頭の中に寄っているため、外から見ると「システム化できない業務」に見えやすくなります。

社長の言葉に近い表現で言えば、「現場に対して、どの技術を持っている人が、どのくらいの時間で仕上げられるかまで想像しなければいけない」ということです。

この感覚は、設備工事会社であればかなり共感しやすいはずです。見積は単なる事務作業ではなく、受注してよい案件か、利益が残る案件か、現場が無理なく納まる案件かを判断する経営業務でもあります。

だからこそ、いきなり「AIで見積を自動作成する」「汎用ソフトに置き換える」と考えると無理が出ます。まず見るべきは、社長の判断を奪うことではなく、社長が判断する前の材料を整えることです。

積算効率化の第一歩は、社長の勘を否定することではなく、勘が働く前提条件を記録し、再利用できる形にすることです。

解決

積算を「標準化できる情報」と「社長が判断すべき変数」に分けて整える

設備工事の積算は、丸ごと自動化するよりも、分解して効率化する方が現実的です。特に少数精鋭の会社では、大きなシステム導入より、まずはExcelやスプレッドシート、簡単なデータベースでも十分に効果が出る場合があります。

進め方としては、積算業務を大きく3つに分けると整理しやすくなります。

1つ目は、標準化できる情報です。材料単価、よく使う部材、過去の外注費、基本的な人工、よくある施工パターンなどは、案件ごとにゼロから考える必要はありません。ここはマスタ化できます。

2つ目は、現場ごとに記録すべき前提条件です。現場の種類、作業時間の制約、搬入条件、元請の方針、求められる品質、注意した取り合い、想定したリスクなどです。ここを残しておくと、次に似た案件が来たときに比較できます。

3つ目は、社長が最後に判断する領域です。競合との比較、受注したい理由、利益率の調整、現場負荷、協力会社の状況、元請との関係性などは、単純な自動計算では決めきれません。ここは無理に機械化しない方がよい部分です。

効率化すべきなのは、社長の最終判断ではなく、最終判断にたどり着くまでの確認・検索・思い出し・転記の時間です。

実務では、次のような順番で進めると無理がありません。

過去案件を「金額」ではなく「前提条件つき」で整理する

過去の見積を見返すとき、金額だけを並べても再利用しにくいものです。大事なのは、その金額になった理由です。

たとえば、次のような項目を残します。

  • 現場種別
  • 工事内容の概要
  • 元請の要望や品質基準
  • 想定した施工人数
  • 実際にかかった時間
  • 担当した職人・協力会社
  • 見積時に見込んだリスク
  • 実行後に利益が残ったか
  • 次回なら見直す点

ここまで残ると、AIを使うにしても、単なる自動見積ではなく、過去案件の検索や類似案件の抽出に使いやすくなります。

見積チェックリストで「考える順番」を固定する

一現場ごとに条件が違うからこそ、考える順番だけは固定した方がよいです。

たとえば、最初に現場条件を確認し、次に施工体制、次に元請の要求水準、次に競合環境、最後に利益調整を見る。こうした流れをチェックリスト化しておけば、見落としが減ります。

チェックリストは、社長以外の人が見積を完全に作るためのものではありません。社長が短時間で判断できるように、確認すべき論点を先に揃えるための道具です。

職人別・協力会社別の生産性を粗く記録する

設備工事の見積では、「誰がやるか」が大きく影響します。だからこそ、職人別・協力会社別に、得意な作業、苦手な条件、標準的な施工時間、品質の安定度を粗く記録しておく価値があります。

これは人を評価するためではありません。見積の精度を上げるためです。

「この内容ならA班なら半日、B班なら1日見た方がよい」といった判断が、頭の中だけでなく記録として残ると、見積作成の再現性が上がります。

AIは「判断役」ではなく「整理役」として使う

AIに最終金額を出させようとすると、現場感とのズレが出やすくなります。一方で、過去案件の要約、類似案件の検索、チェック項目の抜け漏れ確認、見積コメントの下書きなどには使いやすい領域があります。

つまり、AIの使いどころは「社長の代わりに判断すること」ではありません。社長が判断するための材料を早く整えることです。

この割り切りがあると、AIやデジタル活用に対する期待値が現実的になります。高額な専用システムをいきなり入れる前に、まずは過去案件を整理し、前提条件を残し、チェックリストを作る。そのうえで、必要な部分だけツール化する方が、現場に合いやすくなります。

まとめ

設備工事の積算は、単純な事務作業ではありません。現場条件、元請の方針、職人の技量、施工時間、競合、利益を読みながら金額に変える、会社の収益を左右する業務です。

そのため、AIや汎用ツールに丸ごと任せるのは現実的ではない場面が多くあります。ただし、「デジタル化できない」で止める必要もありません。

積算業務は、標準化できる情報、現場ごとに記録すべき前提条件、社長が最後に判断すべき変数に分けることで、少しずつ効率化できます。

まず取り組みやすいのは、過去案件の整理、前提条件の記録、見積チェックリスト、職人別・協力会社別の生産性メモです。ここが整うだけでも、毎回ゼロから思い出して考える時間は減っていきます。

最終判断は人が行うとしても、その前段の整理は仕組みにできます。少数精鋭の設備工事会社ほど、社長の経験を「消す」のではなく「再利用できる形にする」ことが、積算効率化の現実的な一歩になります。

うちの積算はどこまで仕組みにできるかを整理する
