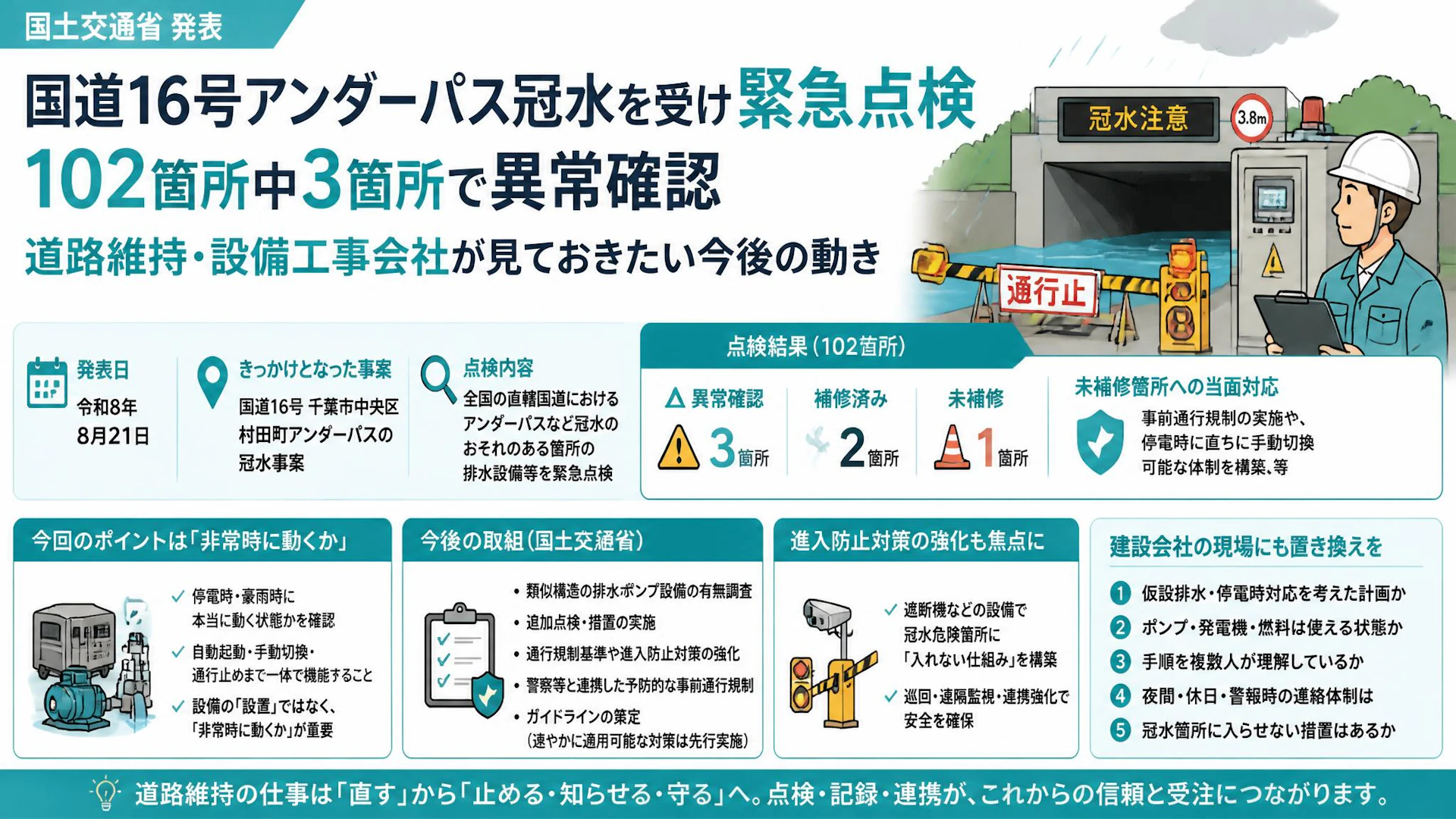

国土交通省は、令和8年8月13日に国道16号千葉市中央区村田町のアンダーパスで発生した冠水事案を受け、全国の直轄国道にある冠水のおそれのある箇所で、排水設備等の緊急点検を実施した結果を公表しました。対象は102箇所で、3箇所に異常が確認され、そのうち2箇所は補修済みです。補修が完了していない1箇所については、補修完了までの間、事前通行規制や停電時に手動切換できる体制をとるとされています。

発表日

令和8年8月21日

発表主体

国土交通省 道路局 国道・技術課

きっかけとなった事案

国道16号千葉市中央区村田町アンダーパスの冠水事案

点検対象

全国の直轄国道におけるアンダーパスなど冠水のおそれのある箇所

点検対象数

102箇所

異常確認数

3箇所

補修済み

2箇所

未補修箇所への当面対応

事前通行規制、停電時に直ちに手動切換可能な体制構築等

今後の取組

類似構造の排水ポンプ設備の有無調査、追加点検・措置、通行規制基準や進入防止対策の強化、ガイドライン策定

今回の発表は、単なる点検結果の公表にとどまりません。道路維持、土木、電気設備、機械設備、交通安全施設に関わる会社にとっては、「水害時に道路をどう止めるか」「排水設備をどう確実に動かすか」「非常時の設備運用をどう確認するか」という論点が、今後さらに実務に落ちてくる可能性があります。

1週間で 15件の相談 がありました

  • 8月24日総合建築京都府高卒採用の相談
  • 8月24日電気設備工事会社岐阜県人材育成の相談
  • 8月24日塗装工事会社福岡県人材確保の相談
  • 8月24日空調設備工事会社兵庫県利益率向上の相談
  • 8月23日外構工事会社栃木県人材育成の相談
  • 8月22日解体工事会社山形県原価管理の相談
  • 8月22日防水工事会社沖縄県人材育成の相談
  • 8月22日総合土木神奈川県利益率向上の相談
  • 8月21日リフォーム会社熊本県利益率向上の相談
  • 8月21日プラント工事会社群馬県人材育成の相談
  • 8月21日空調設備工事会社神奈川県案件獲得の相談
  • 8月21日工務店山口県高卒採用の相談
  • 8月19日塗装工事会社兵庫県人材確保の相談
  • 8月19日プラント工事会社千葉県協力会社探しの相談
  • 8月19日解体工事会社福岡県業務効率化システムの相談
  • 8月18日総合土木愛知県業務効率化システムの相談
  • 8月18日電気設備工事会社京都府原価管理の相談
  • 8月18日工務店東京都業務効率化システムの相談
  • 8月17日塗装工事会社岐阜県利益率向上の相談
  • 8月17日電気設備工事会社神奈川県人材育成の相談
  • 8月17日外構工事会社埼玉県業務効率化システムの相談
  • 8月17日総合建築大阪府案件獲得の相談
  • 8月16日内装工事会社京都府案件獲得の相談
  • 8月15日リフォーム会社熊本県高卒採用の相談
  • 8月15日工務店宮城県案件獲得の相談
  • 8月15日リフォーム会社群馬県協力会社探しの相談
  • 8月14日電気設備工事会社愛媛県業務効率化システムの相談
  • 8月13日防水工事会社三重県協力会社探しの相談
  • 8月12日総合土木広島県人材育成の相談
  • 8月12日プラント工事会社大阪府協力会社探しの相談
建設業界のプロ人材による360度経営支援 資料ダウンロード

今回のポイントは「設備があるか」ではなく「非常時に動くか」です

今回の冠水事案では、非常用電源設備の不作動が原因と考えられるとされています。国土交通省はこれを受けて、停電時に非常用電源設備と排水設備が自動的に起動する状態になっているかを緊急点検しました。

ここで重要なのは、設備の設置そのものではなく、停電時・豪雨時という厳しい条件下で本当に動く状態かが問われている点です。

建設会社の現場感覚でいえば、「ポンプはある」「発電機はある」「盤は設置されている」だけでは安全とは言い切れません。実際の非常時には、電源の切替、ポンプの起動、警報、通行止め、現場への連絡、手動対応の手順までが一体で機能する必要があります。

今回、異常が確認された3箇所のうち2箇所は補修済みとされています。一方で、補修が完了していない1箇所については、補修完了までの間、事前通行規制の実施や、停電時に直ちに手動切換可能な体制を構築するとされています。

これは中小建設業にとっても大事な示唆です。道路施設や排水設備に限らず、現場の安全設備、仮設排水、仮設電源、夜間作業時の保安設備なども、「異常が起きたときに誰が、どの順番で、何をするか」まで決めて初めて機能するからです。

道路維持・設備工事では、点検と記録の重要性がさらに高まります

今回の点検は、全国の直轄国道におけるアンダーパスなど冠水のおそれのある102箇所で実施されました。別紙の緊急点検結果では、地方整備局等ごとの点検対象数と異常の有無が示されています。

異常が確認されたのは、中部、近畿、沖縄の各1箇所です。このうち近畿と沖縄の異常箇所は補修済みとされています。

中小建設企業がここから読み取りたいのは、今後、道路管理の現場で排水設備・非常用電源設備・冠水時の進入防止対策に関する点検、補修、記録、報告の精度がより重視されるということです。

特に道路維持や設備保守に関わる会社では、次のような点を改めて確認しておきたいところです。

  • 点検時に「起動確認」まで実施しているか
  • 自動起動だけでなく、手動切換の手順が現場で共有されているか
  • 点検結果を写真・帳票・時刻・担当者名とともに残せているか
  • 異常発見時の報告ルートが曖昧になっていないか
  • 豪雨・停電時の出動体制や連絡網が実際に使える状態か

公共工事や維持管理業務では、施工品質だけでなく、管理品質も見られます。今後、ガイドラインが策定されると、点検項目や運用ルールがより具体化される可能性があります。いまのうちに、自社の点検記録や緊急対応手順を見直しておくことは、受注後の現場対応力にもつながります。

今後は「冠水させない」だけでなく「進入させない」対策も焦点になります

国土交通省は今後の取組として、予防的な事前通行規制の導入、通行規制基準の強化、冠水時の進入防止対策の強化について、警察等の関係機関と連携して速やかに検討を進めるとしています。

別紙2では、冠水時の進入防止対策の例として「遮断機」が示されています。

ここで見ておきたいのは、対策の方向性が排水設備の強化だけではなく、道路利用者を危険箇所に入れない仕組みづくりにも広がっていることです。

現場では、冠水そのものを完全に防ぐことが難しい場面もあります。短時間強雨、停電、想定を超える流入、設備不具合などが重なると、道路管理者も施工会社も「起きない前提」だけでは守り切れません。

そのため、これからは次のような領域が重要になっていくと考えられます。

  • 冠水危険箇所の事前把握
  • 通行規制基準の明確化
  • 遮断機などの物理的な進入防止設備
  • 警察・道路管理者・維持業者の連携
  • 豪雨時の巡回、遠隔監視、現地対応
  • 非常時の手動操作体制

道路維持を担う会社にとっては、「直す会社」から「止める・知らせる・守る会社」へ役割が広がっていくという見方ができます。舗装、土木、電気、機械、交通安全施設の境目をまたぐ仕事が増えるほど、社内外の連携力が価値になります。

ガイドライン策定前から先行実施される対策に注意が必要です

今回の発表では、今後ガイドラインを策定するとされています。ただし同時に、速やかに適用可能な対策については、ガイドラインの策定を待たずに先行して実施するとも明記されています。

これは実務上、かなり大切です。

制度や基準は、正式なガイドラインが出てから動けばよい場合もあります。しかし災害・事故につながるおそれがあるテーマでは、正式文書の完成を待たずに、現場単位で点検や暫定対策が進むことがあります。

中小建設企業としては、まず次の情報にアンテナを立てておくとよいです。

  • 自社エリアの地方整備局・自治体が同様の点検や対策を発表していないか
  • 道路維持業務の仕様書や特記仕様書に、排水設備・非常用電源・通行規制の記載が増えていないか
  • 冠水対策、遮断機、監視設備、電源設備に関する小規模修繕や緊急工事が出ていないか
  • 既存契約の維持業務で、豪雨時対応や手動操作の役割分担が追加されていないか

今回のような事案をきっかけに、国の直轄国道だけでなく、自治体管理道路でも同種の確認が広がる可能性はあります。ただし、自治体ごとの対応はそれぞれ異なります。自社の営業エリアで何が動いているかを、発注情報や道路管理者の公表資料から地道に確認することが大切です。

自社の現場にも置き換えるなら、仮設排水と非常時対応を見直したいです

このニュースは道路管理施設の話ですが、建設会社の自社現場にも置き換えられます。

特に、掘削、造成、下水、河川、道路、地下構造物、アンダーパス周辺、低地での工事では、降雨時の水処理が安全と工程に直結します。現場でよくある「ポンプは置いてある」「発電機は手配できる」「大雨のときは誰かが見に行く」という状態は、平時には何となく回っても、停電や夜間豪雨が重なると一気に弱点になります。

自社で確認するなら、まずは次の5点です。

  1. 仮設排水計画は、強雨時の流入量や停電時対応まで考えられているか
  2. 水中ポンプ、発電機、燃料、ホース、排水先が実際に使える状態か
  3. 自動運転・手動運転・電源切替の手順を、現場代理人だけでなく複数人が理解しているか
  4. 夜間・休日・警報発令時の連絡順と判断基準が決まっているか
  5. 冠水のおそれがある場所に第三者や車両が入らない措置を準備しているか

ポイントは、難しい仕組みを最初から作ることではありません。「止まったらどうするか」「誰が切り替えるか」「入らせないために何を置くか」を、現場ごとに確認することです。

工事現場では、品質・工程・原価がどうしても前面に出ます。しかし、豪雨災害が増えるなかでは、排水と電源の備えが工程を守り、会社を守り、何より人を守ります。今回の発表は、道路管理者だけでなく、現場を持つすべての建設会社が自社の足元を見直すきっかけになります。

小さな会社ほど「点検できる会社」「記録できる会社」が強くなります

今後、道路インフラの維持管理では、老朽化対応に加えて、豪雨・停電・冠水への備えがより重要になります。大規模な設備更新だけではなく、小規模な点検、補修、警戒体制、通行規制補助、進入防止設備の設置など、地域の中小建設企業が担う仕事も多くなるはずです。

そのときに選ばれるのは、単に人を出せる会社ではありません。点検の意味を理解し、異常を見つけ、記録し、発注者に正しく伝えられる会社です。

現場で起きている小さな違和感を、写真と帳票で残す。設備の起動確認を、担当者任せにしない。豪雨前に、危ない箇所を先回りして見る。こうした地味な管理が、これからの公共工事・維持管理では会社の信用になります。

今回の国土交通省の発表は、アンダーパス冠水という個別事案への対応であると同時に、道路維持管理の仕事が「施工」から「予防・運用・安全確保」へ広がっているサインとして受け止めたい内容です。

自社の維持管理・安全体制を一度整理してみる

今回のようなニュースを読むと、「うちの会社にも関係がありそうだが、どこから見直せばよいかわからない」と感じる会社もあると思います。道路維持、設備点検、仮設排水、緊急時対応、発注者への報告体制は、それぞれ別の話に見えて、実際には現場管理と組織づくりの問題としてつながっています。

ネクスゲートでは、建設企業の持続的成長を支援する立場から、販路拡大、資金調達、人材確保、組織活性化、原価管理、デジタル活用まで、現場と経営を横断して課題整理と実行支援を行っています。今回のテーマでいえば、維持管理業務の受注体制、点検記録の整備、緊急時対応フロー、現場情報の共有方法などを一緒に整理できます。

「自社の場合は何を確認すればよいか」「今の体制で公共工事や維持管理業務に対応できるか」といった段階でも大丈夫です。無理な営業はいたしませんので、考えを整理する相手が必要なときは、お問い合わせはこちらからご相談ください。ものづくりに集中できる建設業界へ向けて、現場に合う形で一緒に考えていければと思います。
