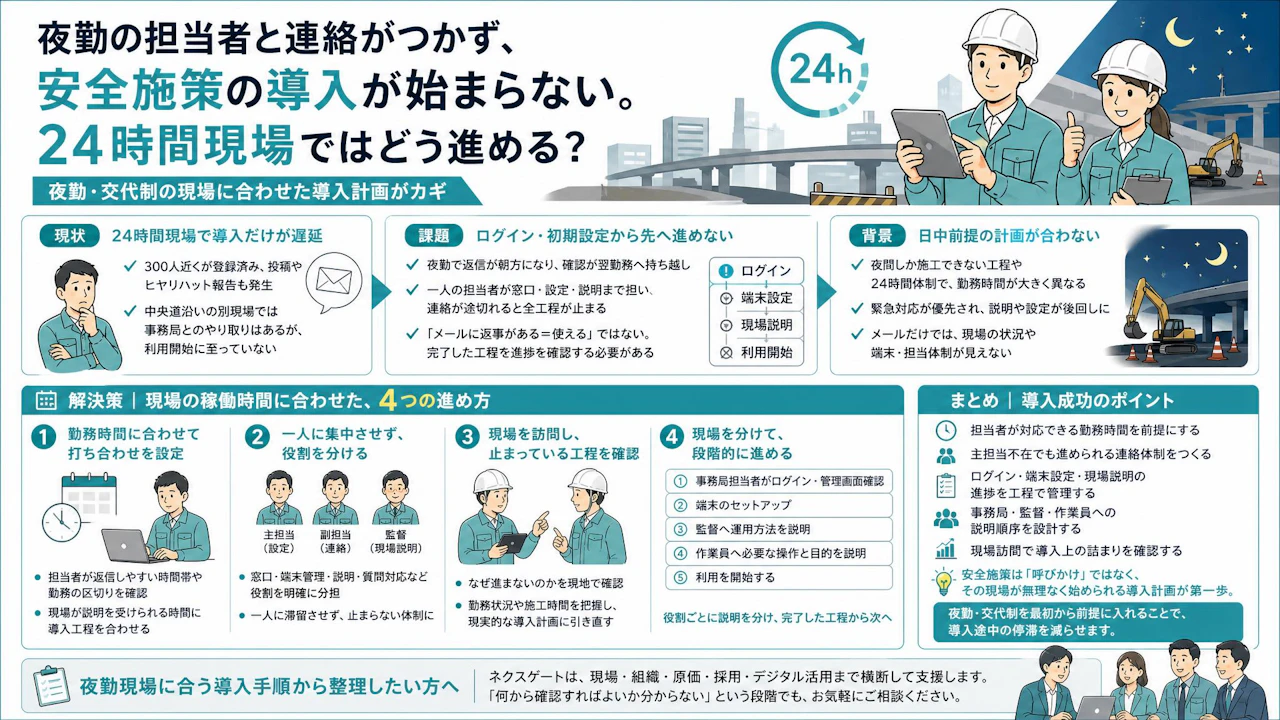

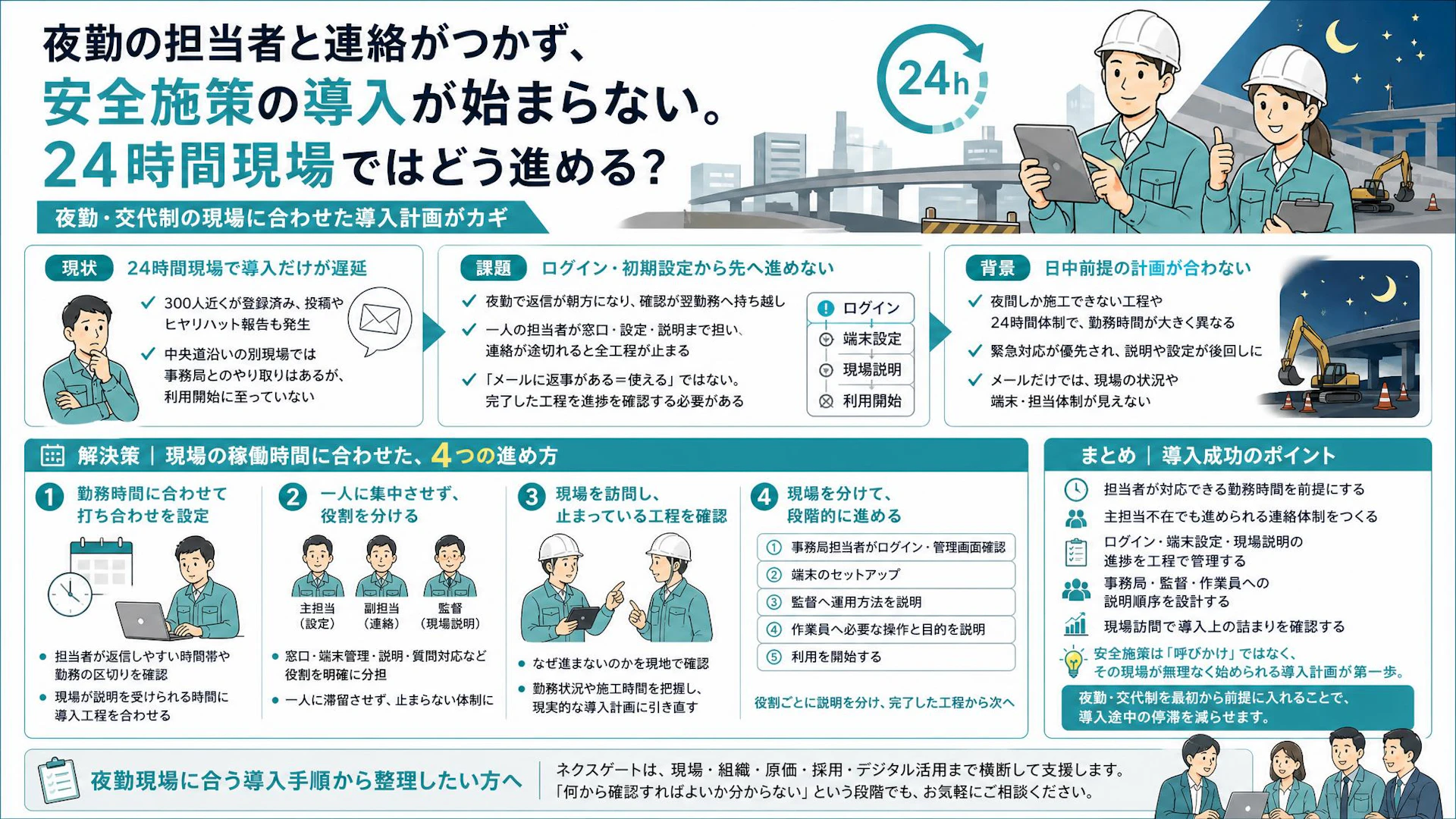

中央道沿いの24時間稼働現場で、安全施策の利用開始だけが遅れている状況
中部地方の高速道路関連工事では、複数の現場に新しい安全施策を導入する計画が進んでいました。ある現場では300人近くが登録し、作業員を褒める投稿やヒヤリハットの報告もすでに数件出ています。
一方、中央道沿いにある別の現場では、事務局とのメールのやり取りは重ねているものの、実際の利用が始まっていませんでした。工事は年度末まで続く予定で、現場は夜間を含む24時間体制です。
担当者からは、次のような状況が共有されました。
「事務局の担当者が夜勤で、朝方に返信が来ることが多いんです。夜の打ち合わせでも大丈夫と伝えていますが、なかなか連絡がつきません」
同じ安全施策でも、通常時間帯に動く現場と夜勤・交代制の現場では、導入に必要な段取りが変わります。仕組みの良し悪し以前に、説明や初期設定を進める時間が現場の稼働条件と合っていなければ、利用開始までたどり着けません。
1週間で 15件の相談 がありました
- 8月24日総合建築京都府高卒採用の相談
- 8月24日電気設備工事会社岐阜県人材育成の相談
- 8月24日塗装工事会社福岡県人材確保の相談
- 8月24日空調設備工事会社兵庫県利益率向上の相談
- 8月23日外構工事会社栃木県人材育成の相談
- 8月22日解体工事会社山形県原価管理の相談
- 8月22日防水工事会社沖縄県人材育成の相談
- 8月22日総合土木神奈川県利益率向上の相談
- 8月21日リフォーム会社熊本県利益率向上の相談
- 8月21日プラント工事会社群馬県人材育成の相談
- 8月21日空調設備工事会社神奈川県案件獲得の相談
- 8月21日工務店山口県高卒採用の相談
- 8月19日塗装工事会社兵庫県人材確保の相談
- 8月19日プラント工事会社千葉県協力会社探しの相談
- 8月19日解体工事会社福岡県業務効率化システムの相談
- 8月18日総合土木愛知県業務効率化システムの相談
- 8月18日電気設備工事会社京都府原価管理の相談
- 8月18日工務店東京都業務効率化システムの相談
- 8月17日塗装工事会社岐阜県利益率向上の相談
- 8月17日電気設備工事会社神奈川県人材育成の相談
- 8月17日外構工事会社埼玉県業務効率化システムの相談
- 8月17日総合建築大阪府案件獲得の相談
- 8月16日内装工事会社京都府案件獲得の相談
- 8月15日リフォーム会社熊本県高卒採用の相談
- 8月15日工務店宮城県案件獲得の相談
- 8月15日リフォーム会社群馬県協力会社探しの相談
- 8月14日電気設備工事会社愛媛県業務効率化システムの相談
- 8月13日防水工事会社三重県協力会社探しの相談
- 8月12日総合土木広島県人材育成の相談
- 8月12日プラント工事会社大阪府協力会社探しの相談
メールは往復していても、担当者のログインと初期設定から先へ進めない状態
この現場で止まっていたのは、安全施策への関心や必要性の確認ではありません。事務局担当者が最初にログインし、設定を済ませ、現場へ展開するという導入の入口です。
夜勤の担当者にとって、日中に届く連絡は勤務時間外に当たることがあります。朝方に返信できても、その時間には導入を支援する側がすぐ応答できず、次の確認がまた翌勤務に持ち越されます。
メールの件数が増えていても、次の作業が進んでいるとは限りません。
- 担当者本人のログイン
- 管理画面の操作確認
- 端末の初期設定
- 監督や作業員への説明
- 現場での利用開始
このどこか一つが止まれば、後工程も動きません。特に一人の事務局担当者が窓口、設定、現場説明まで担っている場合、その人と連絡がつかないだけで導入全体が止まります。
「メールには返事がある」と「現場で使い始められる」は別の状態です。導入状況は連絡回数ではなく、ログインや端末設定など、実際に完了した工程で確認する必要があります。
夜間しか施工できない現場では、日中前提の導入計画そのものが合わない事情
高速道路関連工事には、作業できる時間帯が限られる現場があります。夜間にしか進められない工程があり、さらに24時間体制となれば、担当者の勤務時間も一般的な事務所とは大きく異なります。
現場側は施工を止められません。そのため、新しい安全施策の説明や設定は、緊急性の高い施工対応の後になりやすいものです。担当者に意欲があっても、日中のオンライン会議や電話を前提にすると、予定を合わせること自体が難しくなります。
今回も「夜でも打ち合わせできます」と伝えていましたが、それだけでは日程が決まりませんでした。夜勤といっても、勤務のどの時間帯なら手を止めやすいのか、交代前後のいつなら話せるのかは、現場ごとに異なるからです。
また、担当者とメールだけでやり取りしていると、現場の忙しさや端末の置かれ方、誰が作業員へ説明できるのかまでは見えません。そこで「一度、現場へ行って様子を見た方がよい」という判断になりました。
夜勤・交代制の現場で導入が止まる主因は、現場の協力不足ではなく、勤務時間、連絡体制、設定作業、説明順序が稼働実態に合わせて設計されていないことです。
勤務時間に合わせた連絡体制と、事務局から作業員までを分けた段階導入
夜勤・交代制の現場では、導入日から逆算するだけでなく、誰が、いつ、どこまで準備するのかを現場の稼働時間に合わせて組み直すことが重要です。
1.担当者の勤務時間を起点に打ち合わせを設定する
「夜でも対応可能」と伝えるだけでなく、担当者が実際に返信している時間帯や勤務の区切りを確認し、その時間に合わせて打ち合わせを設定します。
判断軸は、一般的な営業時間ではありません。担当者が施工対応から離れやすく、画面を見ながら操作できる時間かどうかです。オンライン会議が難しければ、現場訪問時にまとめて確認する方が早い場合もあります。
導入側の営業時間に現場を合わせるのではなく、現場が説明を受けられる時間に導入工程を合わせます。
2.一人の担当者だけに導入を集中させない
夜勤担当者一人が窓口になると、休日や施工対応によって連絡が途切れます。主担当に加え、日中に連絡できる副担当や、現場説明を担える監督を決めておくと、作業を分けられます。
ここで大切なのは、単に連絡先を増やすことではありません。
- 初期設定を進める人
- 端末を管理する人
- 監督や作業員へ説明する人
- 利用開始後の質問を集める人
複数担当者を置く目的は、窓口の予備をつくることではなく、導入作業を一人に滞留させないことです。
3.現場を訪問し、止まっている工程を確認する
メールでは「設定が進んでいない」ことは分かっても、なぜ進まないのかまでは把握しにくいものです。ログイン情報が分からないのか、操作する端末が手元にないのか、説明を受ける監督がそろわないのかによって、打ち手は変わります。
現場訪問では、新たな説明を一方的に増やすよりも、現在どの工程まで終わっているかを確認します。担当者の勤務状況や施工時間もその場で確認できれば、利用開始までの予定を現実に合わせて引き直せます。
連絡が途切れがちな現場ほど、現地で実態を確認することが導入再開の近道になります。
4.事務局、監督、作業員への説明を分ける
別の現場では、まず事務局担当者と顔を合わせて管理画面を説明し、次に端末のセットアップを支援し、その後に監督へ説明する段階的な進め方が組まれていました。
夜勤現場でも、全員への一斉説明を待つ必要はありません。
- 事務局担当者がログインし、管理画面を確認する
- 利用する端末を設定する
- 監督が現場での運用方法を理解する
- 作業員へ必要な操作と目的を伝える
- 利用を開始する
対象者ごとに必要な説明は異なります。事務局には設定と管理、監督には現場での回し方、作業員には日々の利用方法を中心に伝えれば、説明の負担も抑えられます。
全員の予定がそろうのを待つより、役割ごとに説明を分け、完了した工程から次へ進める方が導入は止まりにくくなります。
まとめ
夜間工事や24時間体制の現場では、新しい安全施策が必要だと分かっていても、説明や初期設定の段階で止まることがあります。その原因を担当者の反応の遅さだけに求めても、状況は変わりません。
整理したいのは、次の点です。
- 担当者が実際に対応できる勤務時間
- 主担当が不在でも進められる連絡体制
- ログイン、端末設定、現場説明の進捗
- 事務局、監督、作業員それぞれへの説明順序
- 現場訪問で確認すべき導入上の詰まり
安全施策を定着させる第一歩は、利用を呼びかけることではなく、その現場が無理なく利用を始められる導入計画をつくることです。夜勤や交代制を例外扱いせず、最初から前提に入れておくことで、導入途中の停滞を減らせます。
夜勤現場に合う導入手順から整理したい方へ
安全施策の導入が止まっているとき、仕組みに問題があるのか、連絡体制や説明順序に問題があるのかは、社内だけでは切り分けにくいことがあります。
ネクスゲートでは、中小・専門工事会社の経営課題を、現場、組織、原価、採用、デジタル活用まで横断して整理し、実行まで支援しています。「うちの夜勤現場ではどう進めるべきか」「何から確認すればよいか分からない」という段階でも構いません。
現場の勤務時間や担当体制を踏まえ、無理なく動かせる導入手順を一緒に整理します。無理にサービスを勧めることはありませんので、次の整理先として気軽にお声がけください。
