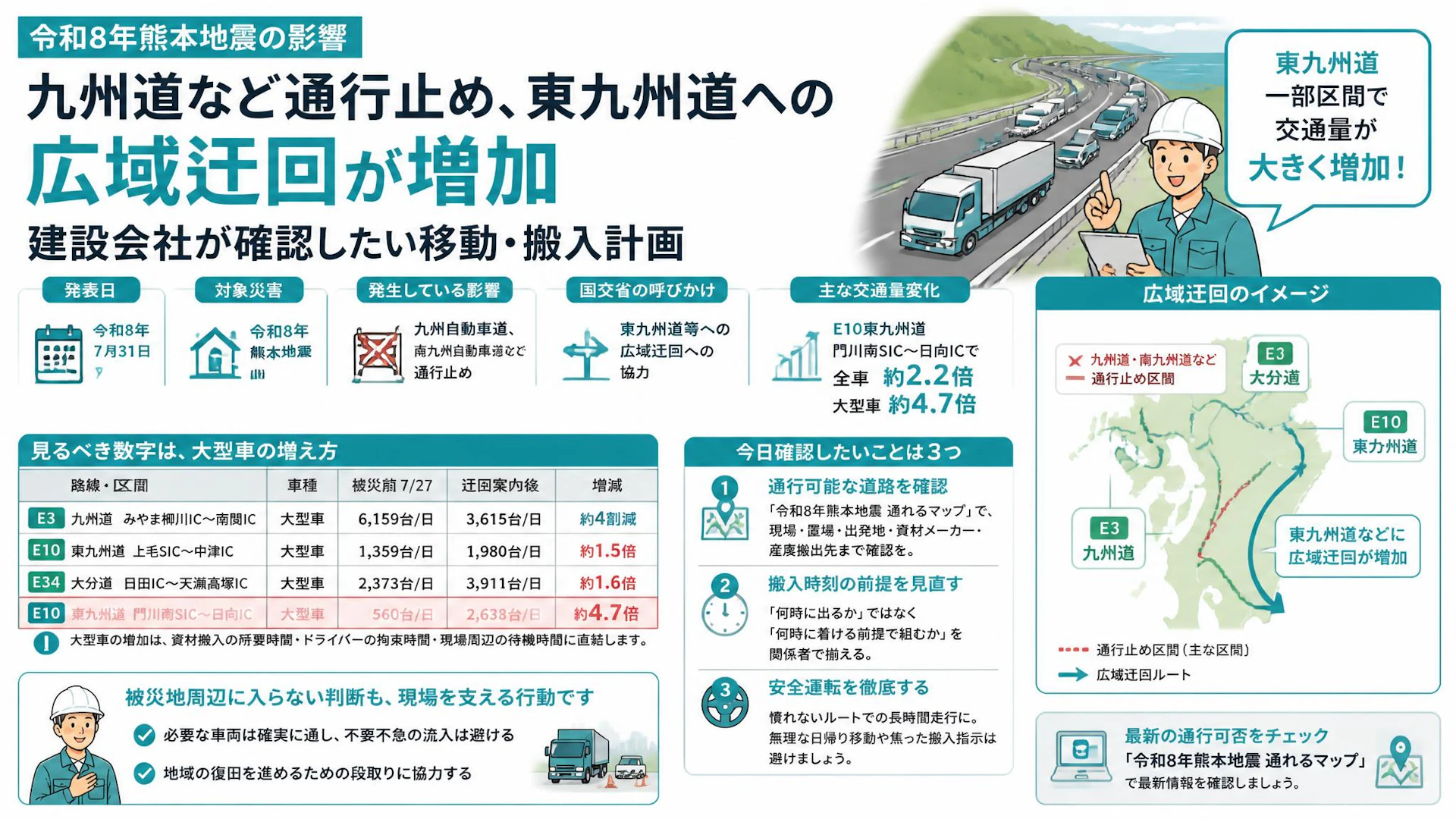

国土交通省は、令和8年熊本地震の影響により、九州自動車道、南九州自動車道などで通行止めが発生していることを受け、東九州道等への広域迂回の状況を公表しました。利用者の協力により、東九州道の一部区間では交通量が大きく増えており、被災地周辺への交通流入抑制に寄与しているとしています。

発表日

令和8年7月31日

対象災害

令和8年熊本地震

発生している影響

九州自動車道、南九州自動車道などで通行止め

国交省の呼びかけ

東九州道等への広域迂回への協力

主な交通量変化

E10東九州道 門川南SIC~日向ICで全車約2.2倍、大型車約4.7倍

確認先

令和8年熊本地震 通れるマップ

1週間で 16件の相談 がありました

  • 8月1日空調設備工事会社福岡県人材確保の相談
  • 8月1日工務店京都府業務効率化システムの相談
  • 8月1日塗装工事会社埼玉県業務効率化システムの相談
  • 8月1日総合土木静岡県人材確保の相談
  • 7月31日内装工事会社兵庫県業務効率化システムの相談
  • 7月31日電気設備工事会社静岡県原価管理の相談
  • 7月31日防水工事会社福島県協力会社探しの相談
  • 7月30日造園会社島根県案件獲得の相談
  • 7月29日解体工事会社山口県人材育成の相談
  • 7月29日電気設備工事会社大阪府案件獲得の相談
  • 7月29日空調設備工事会社北海道人材育成の相談
  • 7月28日総合建築北海道高卒採用の相談
  • 7月28日工務店神奈川県業務効率化システムの相談
  • 7月27日総合土木千葉県利益率向上の相談
  • 7月26日塗装工事会社神奈川県案件獲得の相談
  • 7月26日工務店兵庫県案件獲得の相談
  • 7月25日解体工事会社東京都業務効率化システムの相談
  • 7月25日総合建築茨城県高卒採用の相談
  • 7月25日内装工事会社東京都利益率向上の相談
  • 7月24日造園会社岐阜県案件獲得の相談
  • 7月24日空調設備工事会社愛知県案件獲得の相談
  • 7月24日防水工事会社兵庫県高卒採用の相談
  • 7月24日塗装工事会社愛知県案件獲得の相談
  • 7月23日電気設備工事会社愛知県高卒採用の相談
  • 7月23日工務店埼玉県人材育成の相談
  • 7月23日防水工事会社和歌山県人材育成の相談
  • 7月23日配管工事会社愛知県業務効率化システムの相談
  • 7月20日外構工事会社山口県協力会社探しの相談
  • 7月20日電気設備工事会社群馬県高卒採用の相談
  • 7月20日総合建築千葉県利益率向上の相談
建設業界のプロ人材による360度経営支援 資料ダウンロード

建設会社にとっては「移動できるか」だけでなく「予定どおり動けるか」の問題です

今回の発表は、単なる道路交通情報ではありません。

九州方面で現場を持つ会社、資材を運ぶ会社、応援要員を出す会社にとっては、工程・搬入・安全管理に直結する情報です。

国交省の発表では、迂回案内後の7月29日時点で、E10東九州道の門川南SIC~日向ICの交通量が、被災前の7月27日と比べて全車で3,189台から7,155台へ増加しています。大型車は560台から2,638台へ増えています。

つまり、迂回ルートそのものにも大型車が集中しているということです。

「通れるなら大丈夫」と考えると、現場到着、荷受け、職長会、安全書類の確認、クレーンや重機の段取りにズレが出る可能性があります。

見るべき数字は、大型車の増え方です

今回の交通量変化で、建設業が特に見ておきたいのは大型車です。

路線・区間

車種

被災前 7/27

迂回案内後 7/29

増減

E3 九州道 みやま柳川IC~南関IC

大型車

6,159台/日

3,615台/日

約4割減

E10 東九州道 上毛SIC~中津IC

大型車

1,359台/日

1,980台/日

約1.5倍

E34 大分道 日田IC~天瀬高塚IC

大型車

2,373台/日

3,911台/日

約1.6倍

E10 東九州道 門川南SIC~日向IC

大型車

560台/日

2,638台/日

約4.7倍

建設業の実務では、大型車の増加はそのまま、資材搬入の所要時間、ドライバーの拘束時間、現場周辺での待機時間に跳ね返ります。

特に、朝一番の搬入、コンクリート打設、建方、重機回送、仮設材の搬入などは、時間のズレが現場全体に波及しやすい領域です。

今日確認したいことは3つです

まず、現場ごとに通行可能な道路を確認することです。

国交省は「令和8年熊本地震 通れるマップ」を案内しています。現場、置場、協力会社の出発地、資材メーカー、産廃搬出先まで含めて確認するのが実務的です。

次に、搬入時刻の前提を見直すことです。

普段なら読める移動時間でも、迂回ルートに大型車が集まると変わります。配車担当、現場代理人、職長、元請担当者の間で、「何時に出るか」ではなく「何時に着ける前提で組むか」を揃えておきたいところです。

最後に、安全運転の確認です。

国交省も、慣れないルートでの長時間走行になるため、安全運転を呼びかけています。建設会社側でも、無理な日帰り移動、長距離運転後すぐの作業、焦った搬入指示を避けることが大切です。

被災地周辺に入らない判断も、現場を支える行動です

今回の広域迂回は、被災地周辺への交通流入を抑える目的があります。

建設業は災害時に地域を支える側に回ることが多い業界です。一方で、すべての車両が被災地周辺に近づけば、緊急車両、復旧作業、地域の生活交通の妨げになる可能性もあります。

だからこそ、必要な車両は確実に通し、不要不急の流入は避けるという判断が重要です。

現場の都合だけを見ると遠回りに見える迂回も、地域全体で見れば復旧を進めるための段取りです。

社内では「工程表」より先に「移動表」を更新したい局面です

こうした道路障害時には、工程表だけを眺めても実態が見えにくくなります。

現場ごとに、次のような簡単な一覧を作るだけでも判断が早くなります。

  • 現場名
  • 通勤・移動ルート
  • 主要資材の搬入元
  • 大型車が通る予定日
  • 迂回が必要な区間
  • 到着遅れが起きた場合に影響する作業
  • 元請・協力会社・運送会社への連絡担当

特別なシステムでなくても構いません。ホワイトボードや共有表でも十分です。

大切なのは、道路情報を「誰かが知っている情報」で止めず、現場の段取りに変換することです。
